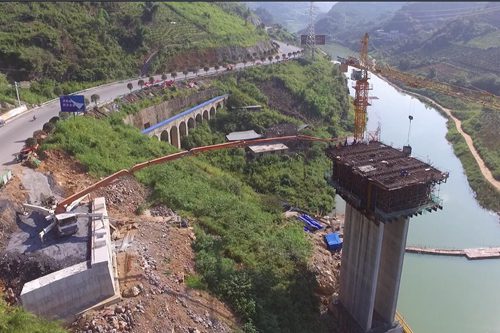

8月25日,公司承建的贵州罗甸县城市综合建设项目五桥二路6号桥0#块浇筑顺利完成。
0#块为挂篮施工的第一块,总方量351m3混凝土,分两次浇筑。为确保施工质量与安全,项目部调集技术力量,组织专家进行论证指导,认真编写专项施工方案,扎实做好班组安全教育和技术交底等相关准备工作。从托架拼装到预压监测、从原材检测到模板进场、从钢筋绑扎到混凝土浇筑,不放过任何一个细节,坚持层层把关,确保了浇筑顺利完成。
五桥二路6号桥为预应力砼连续刚构桥,桥面净宽19.5m,三跨总长约197m,横跨坝王河。受今年雨水多影响,下游龙滩水电站提前关闸蓄水调洪,导致施工便道被淹,浮桥经常被冲垮,增加了施工难度。为此,项目部重新规划施工场地,每天监测河水位变化,积极应对现场施工条件的变化合理组织施工。本次0#块的顺利浇筑,为以后挂篮施工的正常进行创造了条件。
